Nasıl çalışıyoruz

Ölçüden montaja dört adım

Ortalama süreç ölçüden montaja 25–35 iş günü. Tek bir ünitede 15–20 iş günü, bir evin tamamını kapsayan villa projelerinde 45–60 iş günü. Her aşamada ne olduğunu ve sizden ne beklendiğini aşağıda tek tek yazdık.

  1. 01

    Keşif ve ölçü

    1 gün · ücretsiz

    Evinize geliyoruz. Mekânı ölçüyor, nasıl kullandığınızı dinliyoruz. Ölçüyü duvarın üç noktasından alıyoruz — zemin, orta ve tavan hizası. İstanbul’daki yapılarda 2–3 cm gönye sapması olağan ve bu sapma gövdeyle telafi ediliyor.

    • Su giriş-çıkışı, doğalgaz hattı ve davlumbaz bacası
    • Priz ve anahtar yükseklikleri
    • Pencere denizliği, kolon ve tavan eğimi
    • Ankastre cihazların marka-model ölçüleri

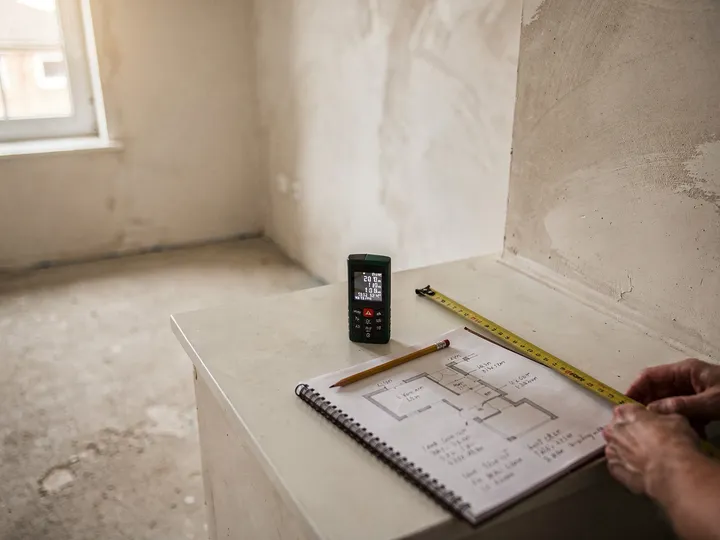

    Boş bir odada lazer metre, katlanır metre ve ölçülerin yazıldığı not defteri
  2. 02

    Tasarım ve teklif

    3–5 iş günü · bağlayıcı değil

    3D görselleştirme ve kalem kalem fiyat teklifi hazırlıyoruz. Malzeme numunelerini elinizde görüyorsunuz — ekrandaki renk ile elinizdeki numune aynı şey değil, bu yüzden numune göstermeden onay almıyoruz.

    • 3D görselleştirme, oda oda
    • Kalem kalem teklif — her ünite ayrı görünür
    • Malzeme ve donanım numuneleri
    • Revizyon hakkı sınırsız, onaya kadar ücretsiz

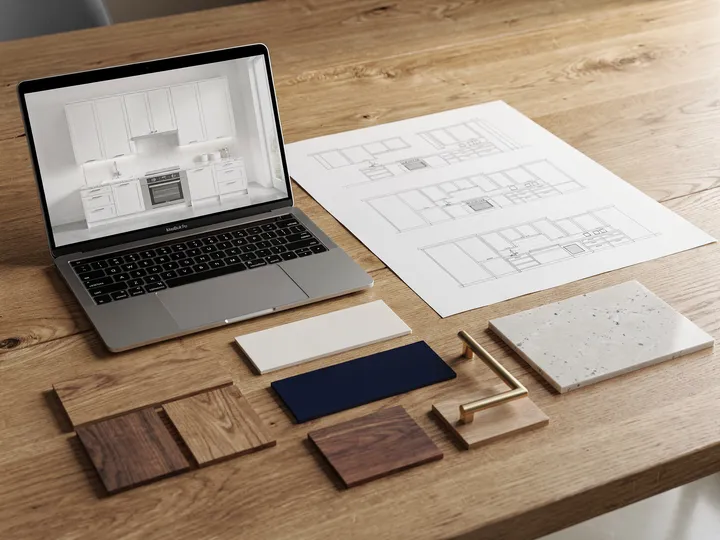

    Meşe masada 3D mutfak görselleştirmesi, imalat resmi, lake renk kartelaları ve kaplama numuneleri
  3. 03

    Atölyede üretim

    kapsama göre 15–45 iş günü

    Onaydan sonra üretim kendi atölyemizde yapılıyor. Taşerona verilmiyor. Süreç boyunca fotoğraf paylaşıyoruz; ne aşamada olduğunu sormanıza gerek kalmıyor.

    • Levha kesimi ve kenar bantlama
    • Lake ise fırın boyama ve kuruma (7–10 gün ek)
    • Gövde montajı ve donanım takılması
    • Atölyede ön kontrol — kapak hizaları burada ayarlanıyor

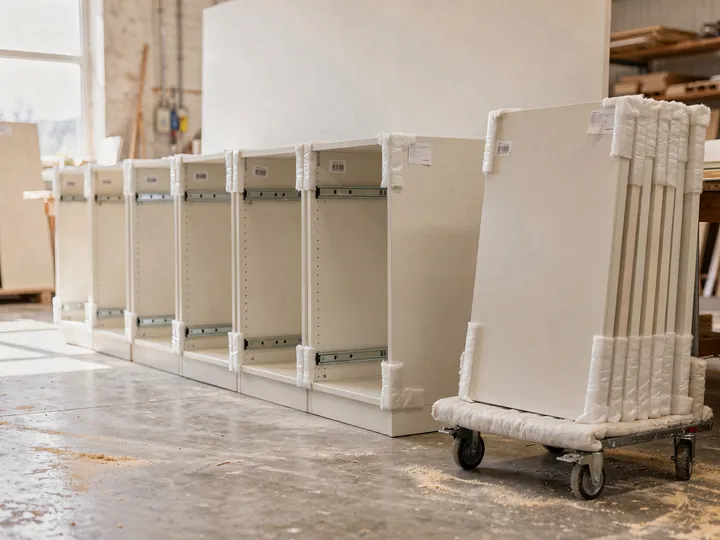

    Atölyede sevkiyata hazır, numaralandırılmış ve köşeleri korumaya alınmış dolap gövdeleri
  4. 04

    Montaj ve teslim

    1–2 gün (villa kapsamında 7–12 gün)

    Montajı kendi ekibimiz yapıyor. Üretimi yapan atölyenin ekibi monte ettiği için ölçü sorunu yerinde çözülüyor. Teslimde ayar, temizlik ve kullanım anlatımı dahil.

    • Gövde montajı ve terazi ayarı
    • Kapak ve çekmece hizalama
    • Tezgah şablonu (kuvars/granit ise ayrı gün)
    • Montaj sonrası temizlik ve kullanım anlatımı

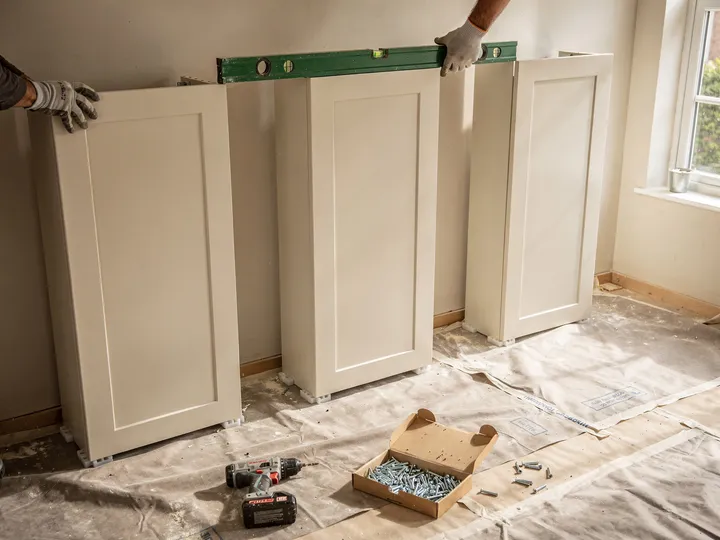

    Montaj sırasında teraziyle hizalanan boy dolabı, altında ayar takozları ve zemin örtüsü

Süre neye göre değişiyor?

KapsamÖlçüden montajaMontaj süresi
Tek ünite (TV ünitesi, antre, banyo)15–25 iş günü1 gün
Mutfak veya gardırop25–35 iş günü1–2 gün
Kapak/tezgah yenileme (tadilat)10–20 iş günü2–5 gün
Villa — evin tamamı45–60 iş günü7–12 iş günü

Lake kapak seçilirse bu sürelere 7–10 gün eklenir.Fırın boyama ve kuruma aşamaları hızlandırılamıyor; erken kurutulan lake yüzey zamanla çatlıyor.

Sizden beklediklerimiz

Süreci geciktiren şeylerin neredeyse tamamı bu listeden çıkıyor:

  1. 01Ölçüden önce boya ve fayans bitmiş olmalıFayans kalınlığı 8–12 mm; öncesinde alınan ölçü bu kadar şaşar.
  2. 02Ankastre cihazlar seçilmiş olmalıFırın, ocak, bulaşık makinesi ve buzdolabının marka-model ölçüleri gövdeyi belirliyor. En pahalıya patlayan "sonra bakarız" bu.
  3. 03Su ve gaz noktaları netleşmiş olmalıEviye veya ocak yeri değişecekse karar ölçüden önce verilmeli.
  4. 04Montaj günü evde biri bulunmalıKarar gerektiren küçük detaylar montaj sırasında çıkabiliyor.

Ödeme

Standart uygulamamız üç aşamalı:

  • Sipariş onayında

    Üretim başlar, malzeme siparişi verilir.

  • Üretim tamamlandığında

    Montaj planlanır.

  • Montaj ve teslimden sonra

    Siz kontrol edip onayladıktan sonra.

Oranlar projenin kapsamına göre sözleşmede belirlenir. Son ödeme her zaman teslim ve kontrol sonrasındadır.

Sık sorulanlar

Süreç hakkında sorulanlar

Aradığınızı bulamadıysanız bize sorun.

Mutfak dolabı ölçüsü ne zaman alınmalı?

Ölçü, boya ve fayans bittikten sonra alınmalıdır. Fayans kalınlığı 8–12 mm olduğu için öncesinde alınan ölçü bu kadar şaşar ve dolap duvara dayanmaz. Villa ve kapsamlı tadilatlarda iki ölçü alıyoruz: birincisi sıva-şap sonrası (tesisat ve priz noktalarını mobilya planına göre belirlemek için), ikincisi boya-fayans sonrası kesin üretim ölçüsü.

Özel üretim mobilya ne kadar sürede teslim edilir?

Ölçü alımından montaja ortalama 25–35 iş günü. Tek bir ünite 15–20 iş gününde tamamlanabilirken, bir evin tüm mobilyasını kapsayan villa projeleri 45–60 iş günü alır. Süreyi belirleyen ana etkenler kapak tipi (lake, fırın boyama ve kuruma yüzünden akriliğe göre 7–10 gün daha uzun sürer), üretim yoğunluğu ve donanım tedarik süresidir.

Mutfak dolabı montajı ne kadar sürer?

Tek bir mutfağın montajı 1–2 gün sürer. Tezgah kuvars veya granit ise gövdeler monte edildikten sonra şablon alınır; tezgah 5–7 gün sonra ayrı bir günde takılır. O gün eviye kullanılamaz. Villa kapsamındaki projelerde tüm evin montajı 7–12 iş günü sürüyor ve tek seferde tamamlanıyor.

Montajdan önce ne hazır olmalı?

Boya ve fayans bitmiş, zemin kaplaması yapılmış, elektrik ve su tesisatı çekilmiş olmalı. Ankastre cihazlar montaj gününde yerinde bulunmalı — fırın ve bulaşık makinesi gövdeye montaj sırasında yerleştiriliyor. Buzdolabı sonradan da getirilebilir ama ölçüsü baştan bilinmeli.

Ölçü ve tasarım gerçekten ücretsiz mi?

Evet. İstanbul içinde keşif, ölçü alma ve 3D tasarım sunumu ücretsizdir. Hazırladığımız görselleştirme ve kalem kalem fiyat teklifi bağlayıcı değildir; işi vermek zorunda değilsiniz. Onaya kadar olan revizyonlar da ücretsizdir.

Üretim sırasında ne aşamada olduğunu görebilir miyim?

Üretim boyunca fotoğraf paylaşıyoruz. Ayrıca atölyeye gelip yerinde görmek isterseniz randevuyla bekleriz — özellikle kapsamlı villa projelerinde müşterilerimizin çoğu üretim sırasında en az bir kez atölyeye geliyor.

Ölçüye gelelim, ne gerektiğini birlikte çıkaralım

İstanbul içinde keşif, ölçü ve 3D tasarım ücretsiz. Ölçüden sonra kalem kalem fiyat teklifi gönderiyoruz — bağlayıcı değil.
